Главная/Статьи

Банкротство бизнеса

Заказчик задерживает оплату и документы: как подрядчику законно приостановить работы и не увеличить собственные потери

Подрядчик может иметь право не начинать работу либо приостановить её, если нарушение встречных обязанностей заказчика действительно препятствует исполнению. Но любой просроченный счёт не разрешает автоматически остановить весь объект. Нужно установить содержание обязанности, наступление срока и связь нарушения с конкретными работами. Для компании в финансовом кризисе правильно оформленное приостановление помогает ограничить новые потери; неподтверждённый уход с площадки, напротив, способен привести к встречному требованию о штрафах и убытках.

Какая обязанность заказчика должна быть исполнена первой

Начните с договора, календарного плана и приложений. Проверьте, что заказчик должен предоставить до начала соответствующей операции: аванс, материал, оборудование, проектные решения, доступ к участку или завершённый фронт работ. Некоторые обязанности являются условием начала, другие выполняются параллельно. Если подрядчик согласился финансировать работы до итоговой приёмки, отсутствие промежуточного аванса, которого договор не предусматривает, нельзя представить как нарушение заказчика.

Составьте последовательность взаимных действий. Например: передача рабочей документации, согласование оборудования, закупка, монтаж, испытания. У каждой операции должны быть дата и ответственный. Это позволяет показать, что остановилось именно из-за неполученного исполнения. Фраза «заказчик нам должен» может быть верной, но для защиты от неустойки за другой этап понадобится объяснить, почему соответствующий долг или отсутствие документа препятствовали его своевременному выполнению.

Разделите неоплату и опасную либо непригодную документацию

Статья 719 ГК РФ регулирует встречные обязанности, неисполнение которых мешает подрядчику работать, включая непредоставление необходимых материалов и документации. Она также учитывает обстоятельства, очевидно показывающие, что исполнение не будет произведено вовремя. Для оплаты существенны её договорная функция и правила о встречном исполнении: проверьте, какая сумма и к какому сроку действительно причиталась компании, а какие деньги только ожидались в переговорах.

Статья 716 предусматривает отдельную обязанность немедленно предупредить о непригодных исходных данных и иных обстоятельствах, угрожающих результату или завершению в срок, и приостановить соответствующую работу до указаний. Здесь речь не просто о праве сэкономить оборотные средства. Нельзя продолжать заведомо проблемную операцию, а затем ссылаться на неправильные указания как на универсальное освобождение. Основание уведомления следует сформулировать точно, поскольку последствия разных ситуаций отличаются.

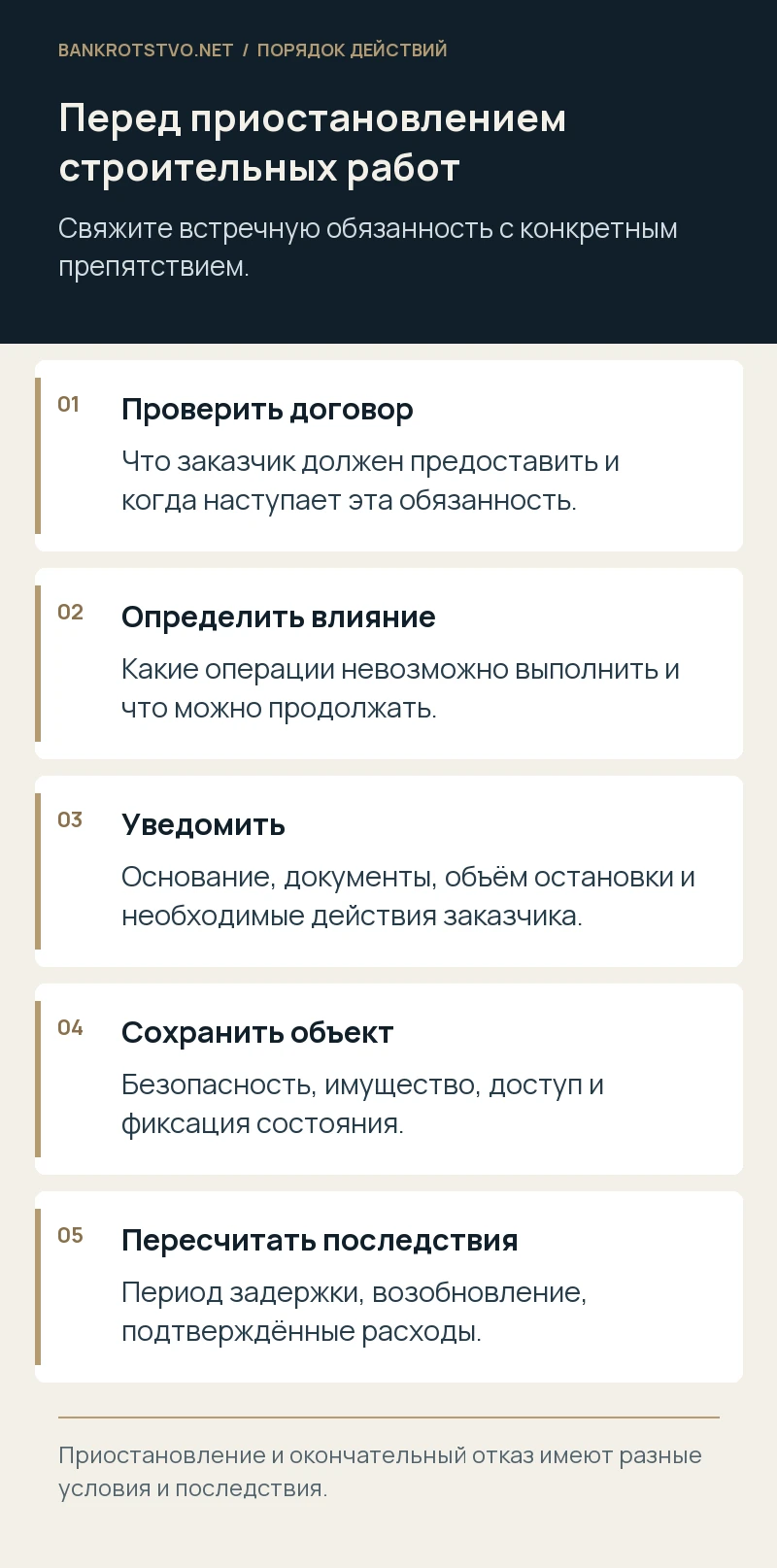

Перед приостановлением строительных работ. Проверить договор: Что заказчик должен предоставить и когда наступает эта обязанность.; Определить влияние: Какие операции невозможно выполнить и что можно продолжать.; Уведомить: Основание, документы, объём остановки и необходимые действия заказчика.; Сохранить объект: Безопасность, имущество, доступ и фиксация состояния.; Пересчитать последствия: Период задержки, возобновление, подтверждённые расходы.
Свяжите встречную обязанность с конкретным препятствием. Нажмите на схему, чтобы открыть её крупнее.

Покажите, какие именно работы стало невозможно продолжать

Подготовьте перечень заблокированных операций и их зависимость от обязанностей заказчика. Если нет схемы для одного узла, объясните, мешает ли это всему монтажу или только части. Если материал поставляется заказчиком, укажите необходимое количество, дату запроса и остаток. Для отсутствия аванса покажите, как договор связывает финансирование с закупкой и началом этапа. Простое описание общей нехватки денег не заменяет эти сведения.

Проверьте доступные альтернативы: работа на другом участке, перенос персонала, использование согласованного остатка материалов. Подрядчик не обязан произвольно менять проект или брать на себя неоговорённое финансирование, но разумные возможности уменьшить потери нужно учитывать. Если альтернативы исключены технологией или организацией объекта, зафиксируйте это. Так позиция будет отвечать на ожидаемый довод заказчика о том, что компания могла продолжать исполнение и выбрала простой без достаточных причин.

Что должно содержать уведомление

Назовите конкретный договор, нарушенную обязанность, подтверждающий документ и дату, когда препятствие возникло. Опишите затронутые работы и последствия для графика. Укажите, какое действие заказчика необходимо для устранения проблемы, кому и в каком виде следует передать результат. Если устанавливается срок для ответа или исполнения, его нужно соотнести с договором, законом и реальной срочностью, а не выбирать произвольные сутки ради формального основания отказа.

Отдельно обозначьте, с какого момента и в каком объёме приостанавливается работа, какие меры сохранности продолжаются и как будет согласовано возобновление. Не смешивайте в одном коротком письме приостановление, окончательный отказ и требование об оплате всех будущих работ. Эти действия имеют разные последствия. Прикладывайте относящиеся к препятствию документы, сохраняйте редакцию уведомления и доказательства получения надлежащим адресатом, включая согласованный электронный канал.

Как действовать после ответа заказчика

Проверьте, устраняет ли полученный ответ реальное препятствие. Обещание предоставить чертёж позднее отличается от передачи пригодной документации. Частичная оплата может решить вопрос лишь по определённому этапу. Если заказчик оспаривает необходимость документа, подготовьте предметное пояснение о его роли. Не следует игнорировать разумное предложение осмотра или согласования только потому, что первоначальный срок уже нарушен.

Если указания противоречивы либо предполагают небезопасный способ выполнения, требуется повторная юридическая и техническая оценка. Сохраните вопросы и ответы, установите полномочия лица, изменяющего решения. Вопросы безопасности не разрешают по телефонному принципу «сделайте, потом подпишем». Одновременно важно не затягивать возобновление после действительного устранения препятствия: новая самостоятельная задержка подрядчика может перестать объясняться прежним нарушением заказчика и повлиять на итоговый расчёт ответственности.

Сохранность объекта и имущества остаётся важной

Остановка основных операций не обязательно прекращает обязанности по охране, безопасности, хранению материалов и уже созданного результата. Определите, какие мероприятия требуются по договору и обязательным правилам. Зафиксируйте состояние площадки, незавершённые узлы, переданные заказчиком вещи и доступ третьих лиц. Если нужны временные защитные работы, их содержание, стоимость и основание необходимо документировать отдельно от спорного основного объёма.

Не оставляйте объект без объяснения судьбы ключей, пропусков, журналов и оборудования. При передаче организуйте акт с конкретным перечнем, датой и полномочиями принимающего лица. Если заказчик отказывается участвовать, выберите надлежащий способ фиксации. Самовольное удержание чужих вещей или блокирование всех участников стройки не следует считать обычным продолжением права на приостановление: для каждого такого действия потребуется самостоятельное законное основание.

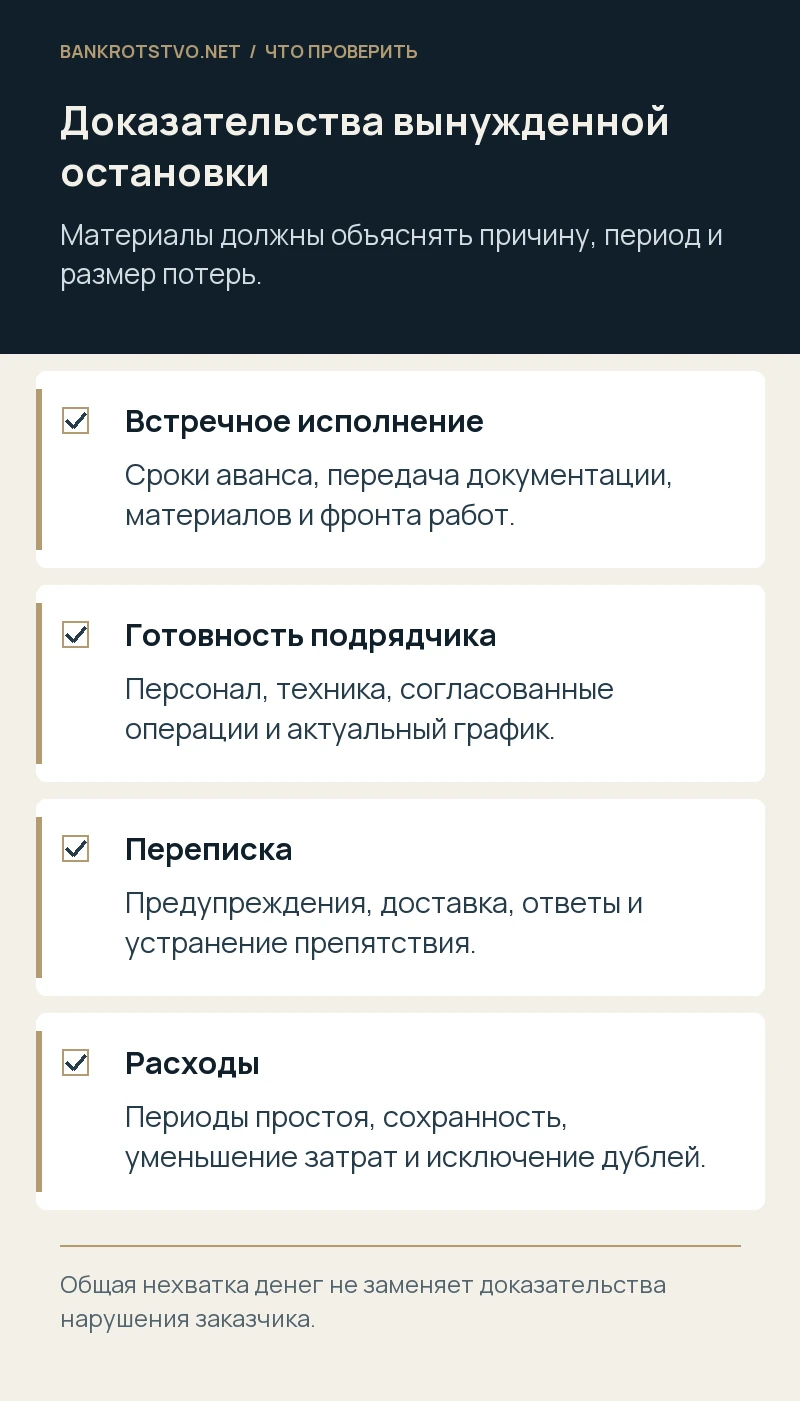

Доказательства вынужденной остановки. Встречное исполнение: Сроки аванса, передача документации, материалов и фронта работ.; Готовность подрядчика: Персонал, техника, согласованные операции и актуальный график.; Переписка: Предупреждения, доставка, ответы и устранение препятствия.; Расходы: Периоды простоя, сохранность, уменьшение затрат и исключение дублей.
Материалы должны объяснять причину, период и размер потерь. Нажмите на схему, чтобы открыть её крупнее.

Как связать препятствие с переносом срока

Пересчитайте график по конкретным операциям. Нужны исходная последовательность, даты готовности подрядчика, период отсутствия исполнения заказчика и разумное время восстановления работ. Не всякая задержка на десять дней автоматически переносит окончательную сдачу ровно на десять дней. Иногда она не затрагивает конечный срок из-за резерва, иногда приводит к дополнительным подтверждённым последствиям, например утрате согласованного технологического окна.

Покажите это документами: графиками смежных работ, условиями поставки, доступностью оборудования и перепиской о возобновлении. Отделите задержки заказчика от собственных нарушений и внешних причин. Когда периоды совпадают, необходимо объяснить вклад каждого обстоятельства. Прозрачная временная модель полезнее общего требования исключить из неустойки весь период финансовых трудностей компании. Соглашение о новом графике желательно оформлять своевременно; переговоры сами по себе не меняют подписанный срок.

Какие расходы можно обсуждать

Разделите стоимость выполненной работы, вынужденный простой, консервационные мероприятия, демобилизацию и повторный выход. Для каждой суммы укажите документ, период, причину и меры уменьшения. Аренда техники подтверждается не одним тарифом: нужно установить, почему её нельзя было вернуть либо использовать на другом объекте без больших потерь. Зарплатные расходы также следует связывать с конкретным персоналом и фактической невозможностью другой загрузки.

Не включайте автоматически всю упущенную выручку по оставшемуся договору в расходы остановки. Будущая цена содержит затраты, которых подрядчик не понёс. Для требования о прибыли нужна отдельная доказательственная база и проверка оснований. Исключите повторный учёт одних расходов в нескольких статьях. Если заказчик уже возместил часть простоя или согласовал платёж, покажите это в общей ведомости, чтобы спор не осложнялся очевидным завышением суммы.

Приостановление, отказ или согласованное завершение

Приостановление сохраняет договор и рассчитано на устранение препятствия. Отказ прекращает соответствующие обязательства при наличии условий закона и договора. Статья 719 допускает отказ и убытки, если иное не предусмотрено договором, при установленных ею обстоятельствах. Для ситуации статьи 716 необходимо учитывать своевременное обоснованное предупреждение и действия заказчика в разумный срок. Нельзя механически переносить один порядок на другой.

До окончательного решения проверьте расчёт выполненного, судьбу аванса, передачу результата и материалов, гарантии и обеспечительные права. Согласованный выход иногда позволяет ограничить спор, но формулировка «стороны претензий не имеют» может прекратить важные требования. Если одна из сторон уже находится в банкротстве, дополнительно проверяются полномочия, текущие или реестровые требования и возможность оспаривания согласованных имущественных последствий. Удобство переговоров не заменяет эту проверку.

Условный пример: оплата задержана, но мешает другой документ

Предположим, подрядчик получил просроченный платёж и одновременно не дождался схемы подключения оборудования. Он прекращает все работы, ссылаясь только на отсутствие денег. Из договора следует, что спорная оплата должна была производиться после завершения другого этапа, тогда как схема действительно необходима для монтажа. Защита требует отдельно проверить срок платежа и документальное препятствие, а не объединять их в один неуточнённый долг.

Если на части площадки работа могла продолжаться, следует показать, что там фактически выполнялось либо почему это было невозможно. Если обязательное предупреждение о схеме не направлялось, поздняя переписка может не восполнить все последствия. Пример условный: правильная позиция определяется реальной последовательностью взаимных обязанностей. Она помогает выбрать обоснованное действие, а не только подобрать ссылку на статью после уже состоявшегося ухода с объекта.

Что подготовить для юридического разбора

Соберите договор, план, документы об оплате, перечень непереданных данных, уведомления и ответы. Добавьте рабочий график, подтверждения готовности, сведения о сохранности и предварительный расчёт расходов. Мы анализируем основания и объём приостановления, готовим уведомления и позицию по срокам, сопровождаем переговоры и судебный спор. Направьте договор и хронологию препятствий: это позволит определить, какие документы необходимо получить прежде всего.

Можно ли продолжить часть работ? Да, если это соответствует фактической возможности и применимым обязанностям; в документах нужно разграничить продолжаемый и приостановленный объём. Полная остановка требует обоснования своего масштаба.

Достаточно ли сообщения в общем чате? Оно может иметь доказательственное значение, но следует проверить договорный канал, адресата, содержание и доставку. Короткое эмоциональное сообщение редко заменяет уведомление с определённым основанием и требуемыми действиями.

Освобождает ли правильное приостановление директора от всех рисков банкротства? Нет, оно решает конкретный договорный вопрос. Обязанности руководителя по финансовому состоянию компании оценивают отдельно; документы об остановке важны как часть достоверной управленческой картины.

Нормы и судебные разъяснения

Материал подготовлен с учётом законодательства и разъяснений, доступных на 26 октября 2026 года.

Материал носит информационный характер. Применимость правовых выводов зависит от обстоятельств дела и актуальной редакции законодательства.
Вернуться к статьям

Продолжить чтение

Управляющий просит выплатить крупные проценты по вознаграждению: как кредитору проверить расчёт и основания снижения

Управляющий просит крупные проценты из конкурсной массы. Разбираем базу расчёта, особые источники, фактический вклад, основания снижения и порядок защиты кредитора.

Два участника ООО с равными долями заблокировали работу: когда судебная ликвидация допустима и какие альтернативы проверить

Участники владеют ООО поровну, решения заблокированы. Разбираем основания судебной ликвидации, доказательства тупика, альтернативы и последствия для компании и кредиторов.

Участники ООО хотят распределить прибыль не пропорционально долям: какие корпоративные и налоговые условия проверить

Участники хотят делить прибыль иначе, чем доли в капитале. Разбираем устав, единогласие, запреты на выплату и разные налоговые последствия для организаций и физических лиц.

ОТ ОБЩЕГО — К КОНКРЕТНОМУ

Понять риски.
Определить следующий шаг.

Опишите, какой вопрос требует решения.
Начнём с обстоятельств, от которых зависит ваша правовая позиция.

Обсудить вопрос
