Строительный подрядчик обанкротился: когда заказчик может обратиться за возмещением в компенсационный фонд его СРО

Банкротство строительного подрядчика не всегда оставляет заказчика только с требованием в его реестре. Статья 60.1 Градостроительного кодекса предусматривает специальную субсидиарную ответственность в определённых договорных ситуациях. Однако само членство подрядчика в СРО не гарантирует оплату любых потерь. Нужно проверить вид договора, способ заключения, статус участников, состав требования и применимый предел. Это самостоятельный механизм, который нельзя смешивать с компенсационным фондом арбитражных управляющих или считать обычной банковской гарантией.

Подходит ли ваш договор под специальное регулирование

Статья 60.1 охватывает предусмотренные ею договоры по инженерным изысканиям, проектной документации, строительству и сносу, заключённые с определёнными участниками с использованием конкурентных способов. Сначала установите юридическую конструкцию и роль заказчика. Название «строительные услуги» или фактическая работа на объекте ещё не показывают, что выполнены все условия нормы. Субподрядчик и застройщик могут находиться в разных договорных и правовых положениях.

Соберите договорную цепочку, документы закупки и сведения о предмете. Отдельно проверьте специальные переходные положения, если обязательства возникли по старым договорам. Не следует переносить правила, действующие для современных отношений, на любое давно законченное строительство. Для первичного вывода полезна короткая таблица условий: вид работ, сторона договора, дата, способ заключения и документ, который подтверждает каждый элемент. Отсутствие одного существенного условия может изменить весь маршрут взыскания.

Что подтверждает конкурентный способ

Получите извещение, документацию, протоколы, заявку и итоговое решение, а также сведения об изменениях договора. Не ограничивайтесь рассказом сотрудника о том, что заказчик сравнивал три цены. Необходимо определить применимый правовой режим и действительно использованный способ заключения. Закупка по специальному законодательству и внутреннее коммерческое обсуждение предложений не должны автоматически считаться одинаковыми основаниями для ответственности фонда.

Если подрядчик позднее принял дополнительный объём или договор менялся, установите, к какому обязательству относится конкретное нарушение. Важно сопоставить первоначальную конкурентную процедуру и предъявляемую сумму, не добавляя в неё несвязанные сделки. Документы закупки помогают также проверить ограничения изменения цены, объёма и сроков. Эти обстоятельства могут иметь значение для реальности требования и его расчёта, даже когда сам факт первоначального конкурентного заключения не оспаривается.

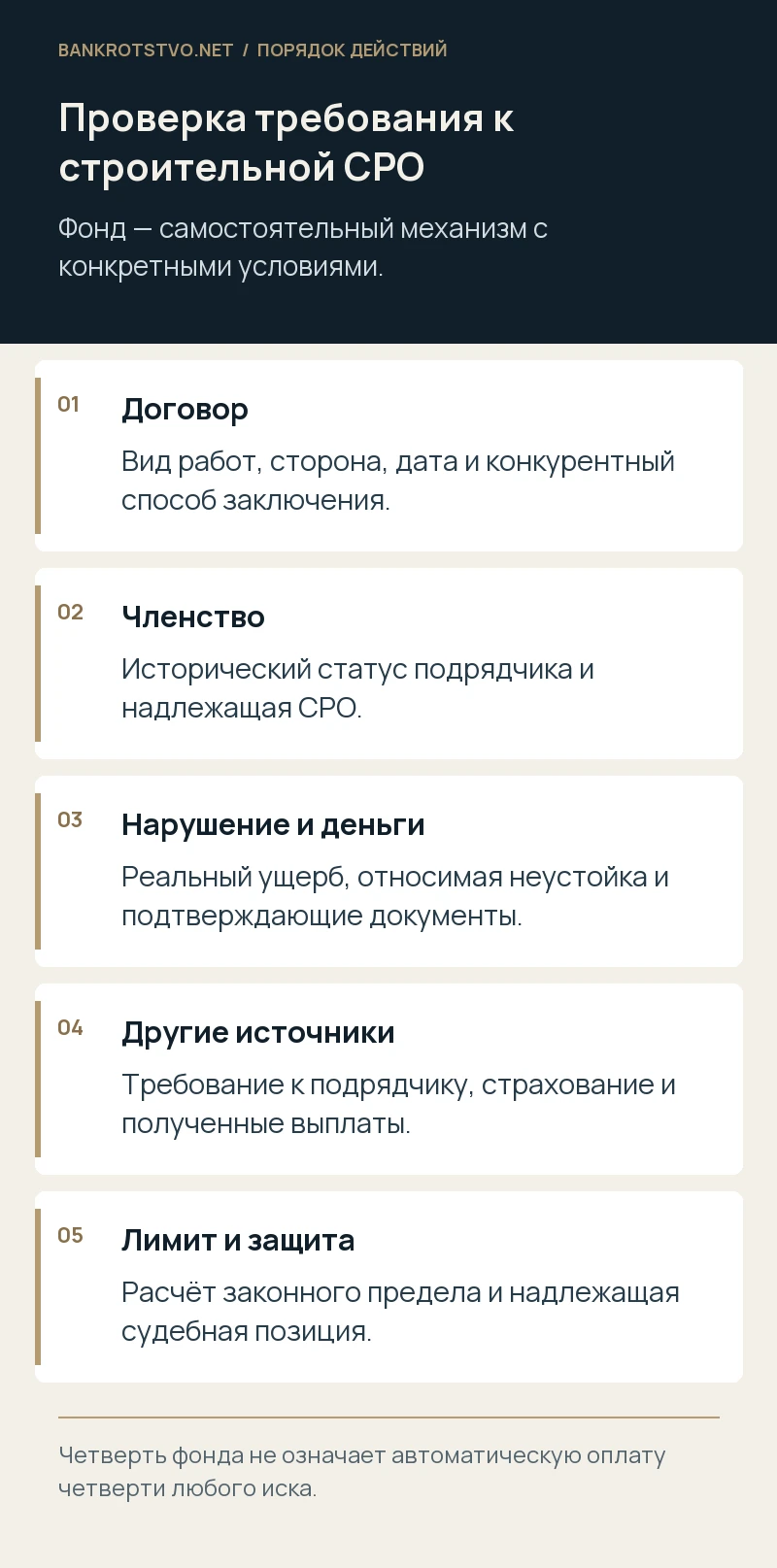

Проверка требования к строительной СРО. Договор: Вид работ, сторона, дата и конкурентный способ заключения.; Членство: Исторический статус подрядчика и надлежащая СРО.; Нарушение и деньги: Реальный ущерб, относимая неустойка и подтверждающие документы.; Другие источники: Требование к подрядчику, страхование и полученные выплаты.; Лимит и защита: Расчёт законного предела и надлежащая судебная позиция.
Фонд — самостоятельный механизм с конкретными условиями. Нажмите на схему, чтобы открыть её крупнее.

Проверяйте членство на юридически значимую дату

Для предусмотренного частью 1 статьи 60.1 случая существенным является членство подрядчика в соответствующей СРО на момент заключения договора. Его нынешняя принадлежность может быть другой, а отсутствие в актуальном поиске ещё не показывает исторический статус. Запросите достоверные сведения, подтверждающие членство, уровень ответственности и относящиеся к договору обстоятельства. Сохраните документы, на которые заказчик полагался при заключении, но проверьте их содержание по доступным официальным сведениям.

Не используйте порядок выбора СРО арбитражного управляющего как аналогию без проверки: там рассматриваются другие обязанности и нормы. Для строительной организации необходимо установить соответствующий фонд и правовую связь с договором. Если подрядчик переходил между СРО, восстановите даты. Если сама организация исключена из государственного реестра, нужно исследовать судьбу средств и надлежащего ответственного участника, а не направлять одинаковое требование всем последовательно найденным объединениям.

Какой фонд и какой предел исследовать

Компенсационный фонд обеспечения договорных обязательств отличается от фонда возмещения вреда. Для договорного требования по статье 60.1 применяется предусмотренный ею механизм. Норма устанавливает предел, связанный с одной четвертью средств фонда, рассчитанных по установленному порядку с учётом количества членов и соответствующих взносов и уровней ответственности. Это не простое обещание выплатить четверть любой суммы, указанной заказчиком в иске.

Проверьте дату предъявления и данные, необходимые для расчёта. Остаток на известном банковском счёте, исторический размер фонда и законный предел конкретной выплаты могут различаться. Запросите расчёт и его основание, сопоставьте с внутренними документами и применимыми нормами. Не стоит заранее считать лимит равным цене строительного контракта или сумме взноса одного подрядчика. Для серьёзного требования расчёт предела должен быть таким же проверяемым, как расчёт самого ущерба.

Какие суммы включать в требование

Статья 60.1 прямо регулирует реальный ущерб и предусмотренные ею неустойку и штраф по соответствующим договорам. Поэтому нельзя ни автоматически исключить всякую договорную неустойку, ни включить в фонд любые заявленные убытки. Каждую позицию нужно квалифицировать. Например, расходы на необходимое завершение или исправление результата исследуют по документам и связи с нарушением; ожидаемая прибыль имеет иную правовую природу.

Отдельно разберите требование о неотработанном авансе и его соотношение с выполненной частью. Нельзя без анализа одновременно считать весь аванс потерей, учитывать полученный результат и предъявлять полную стоимость нового контракта как ещё один ущерб. Подготовьте ведомость: нарушение, сумма, документ, правовое основание и уже полученное возмещение. Это помогает отвечать на возражения не общим утверждением о банкротстве, а доказательствами действительного невозмещённого результата.

Что сделать в отношении основного должника

Субсидиарная ответственность требует учитывать правила обращения к основному должнику и конкретные обстоятельства неисполнения. Сохраните требования подрядчику, ответы, судебные акты и сведения об исполнении. Само сообщение о финансовых трудностях недостаточно показывает размер и состояние обязательства. Одновременно не следует автоматически считать обязательным ожидание полного завершения любой банкротной процедуры: необходимые действия и момент обращения определяются применимыми нормами и ситуацией.

Проверьте, правильно ли заявлено требование в банкротстве, есть ли разногласия по объёму и какие суммы уже признаны. Согласуйте документы двух направлений. Если в одном процессе заявлена одна стоимость, а в другом существенно иная, объяснение разницы должно быть готово заранее. Признание основного долга помогает установить факты в предусмотренных пределах, но не устраняет самостоятельную проверку условий ответственности СРО и законного лимита.

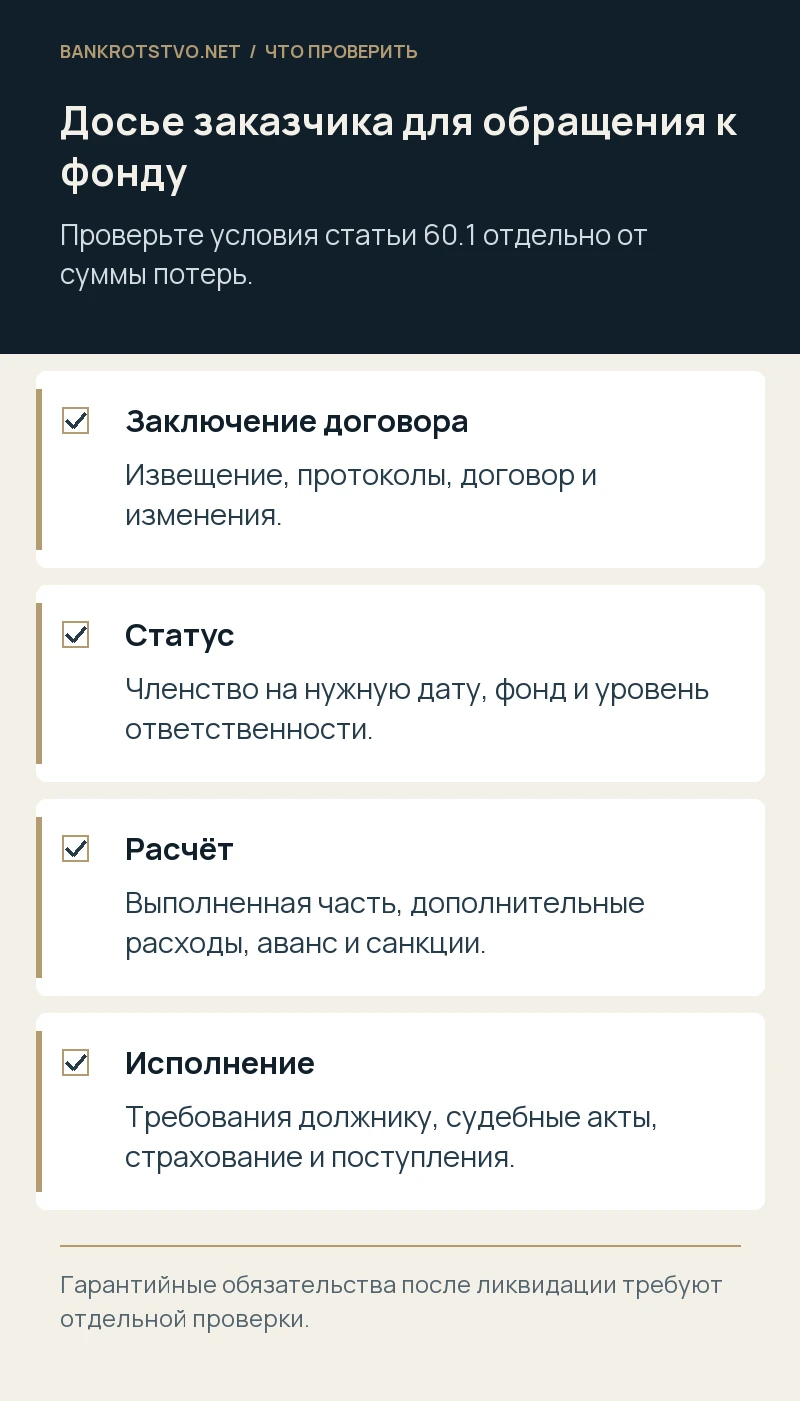

Досье заказчика для обращения к фонду. Заключение договора: Извещение, протоколы, договор и изменения.; Статус: Членство на нужную дату, фонд и уровень ответственности.; Расчёт: Выполненная часть, дополнительные расходы, аванс и санкции.; Исполнение: Требования должнику, судебные акты, страхование и поступления.
Проверьте условия статьи 60.1 отдельно от суммы потерь. Нажмите на схему, чтобы открыть её крупнее.

Учитывайте страхование и другие выплаты

При наличии соответствующего страхования статья 60.1 предусматривает возмещение в части, не покрытой страховым возмещением. Найдите полис, условия и документы рассмотрения. Определите, относится ли он к спорной ответственности и какое фактическое исполнение состоялось. Не смешивайте обязательную ответственность фонда с любым добровольным страхованием имущества заказчика: источники и основания могут различаться и требуют согласованного расчёта.

Ведите общую ведомость поступлений от подрядчика, страховщика, гаранта и иных обязанных лиц. Двойное возмещение одного ущерба недопустимо. Если часть средств получена после подачи заявления, сведения нужно учесть в надлежащем порядке. Отказ страховщика также оценивают по его основанию: он не всегда означает, что соответствующее направление можно без последствий пропустить и сразу переложить всю сумму на фонд. Позиция должна учитывать действительную последовательность и правовую природу выплат.

Как готовится требование к СРО

Норма предусматривает судебный порядок соответствующего возмещения. До обращения соберите договор, документы конкурентного заключения, членство, доказательства нарушения и расчёт. Определите надлежащего ответчика и основания его субсидиарной ответственности. Письмо в СРО полезно для постановки вопроса и получения сведений, но не заменяет необходимую судебную защиту и контроль сроков. Нельзя считать любой отрицательный ответ окончательным разрешением правового спора.

Приложите данные о действиях против основного должника и иных источниках покрытия. Сформулируйте, какие факты уже установлены, а какие требуют исследования. Если существенные документы находятся у подрядчика или СРО, подготовьте правовой способ их получения и адресные ходатайства. Это лучше, чем предъявлять максимальную сумму без расчёта и ожидать, что суд самостоятельно восстановит фонд, закупку, страхование и все платежи.

Если подрядчик ликвидирован или СРО исключена

Части 6 и 7 статьи 60.1 содержат специальные положения о гарантийных обязательствах после ликвидации юридического лица и об исключении сведений о СРО. Эти ситуации нельзя механически приравнивать к продолжающемуся конкурсному производству. Сначала установите юридическое событие, вид обязательства и применимый порядок. Гарантийный дефект и первоначальное неисполнение могут требовать разных доказательств и расчёта, хотя относятся к одному объекту.

При исключении СРО исследуют основания обращения к соответствующему национальному объединению либо иному предусмотренному законом участнику и фактическую судьбу фонда. Не обещайте получить деньги от любого нового объединения, в которое когда-либо вступал подрядчик. Важно восстановить документальную цепочку и предел. Если средства и правовой статус вызывают разногласия, оцените стоимость и перспективу конкретного процесса, а не только общую величину подтверждённого ущерба.

Условный пример: объект пришлось завершать другим исполнителем

Предположим, подрядчик по конкурентно заключённому строительному договору прекратил работу и вошёл в банкротство. Заказчик расторг договор, зафиксировал выполненный объём и заключил новое соглашение на завершение. Нельзя просто предъявить СРО всю цену нового контракта вместе со всем прежним авансом. Нужно учесть имеющийся результат, остаток обязательств, разумные дополнительные расходы и правовую квалификацию каждой суммы.

Затем проверяют условия статьи 60.1, историческое членство, действия против подрядчика, страховку и предел выплаты. Если новое соглашение включает улучшения, их стоимость отделяют от расходов, вызванных первоначальным нарушением. Пример условный: возможность обращения к фонду не отменяет доказательство размера, а банкротство не подтверждает автоматически все условия специальной ответственности. Предметная подготовка позволяет понять реальную ценность этого дополнительного источника.

Как мы сопровождаем проверку и взыскание

Для первичной оценки направьте договор, документы выбора подрядчика, судебные акты и расчёт невозмещённых сумм. Мы проверяем применимость специального режима, надлежащего участника и доказательства ущерба, готовим запросы и судебную позицию. Согласуем требования в банкротстве, страховое направление и спор с СРО, чтобы расчёты не противоречили друг другу. Передайте основные документы через контакты проекта, предварительно обозначив ближайшие процессуальные даты.

Отвечает ли СРО по любому частному строительному договору? Нет, требуется проверить предусмотренные статьёй условия, включая способ заключения и участников. Одно наличие записи о членстве не заменяет эту проверку.

Можно ли включить договорную неустойку? Статья прямо предусматривает соответствующие суммы, но необходимо установить её применимость к договору, основание, расчёт и предел ответственности. Нельзя обещать выплату любого начисленного штрафа.

Нужно ли выбрать только один источник — банкротство либо фонд? Как правило, требуется согласованная защита доступных требований с учётом их оснований. Полученные суммы отражают в общем расчёте, не допуская повторного возмещения.

Нормы и судебные разъяснения

Материал подготовлен с учётом законодательства и разъяснений, доступных на 26 октября 2026 года.

Материал носит информационный характер. Применимость правовых выводов зависит от обстоятельств дела и актуальной редакции законодательства.
Вернуться к статьям

Продолжить чтение

Защита кредиторов14 мин чтения

Пристав оценил имущество должника ниже рынка: как компании проверить постановление и выбрать способ оспаривания

Как кредитору или должнику проверить стоимость арестованного имущества, сохранить срок оспаривания и добиться судебного исследования оценки до реализации актива.

Защита кредиторов14 мин чтения

Покупатель давно не платит, но ещё не банкрот: как компании проверить налоговый резерв по сомнительным долгам

Покупатель просрочил оплату: как проверить право на налоговый резерв, возраст долга, обеспечение, встречную кредиторку и лимит, не прекращая работу по взысканию.

Защита кредиторов14 мин чтения

Компания погасила чужой долг без договора займа: когда к ней переходит требование и какие документы нужны для возврата денег

Компания заплатила за партнёра без договора займа: разбираем переход требования, внутренние соглашения, документы, давность и особенности частичной оплаты.

ОТ ОБЩЕГО — К КОНКРЕТНОМУ

Понять риски.
Определить следующий шаг.

Опишите, какой вопрос требует решения.
Начнём с обстоятельств, от которых зависит ваша правовая позиция.

Обсудить вопрос
