Компания заказала ремонт производственного корпуса или монтаж системы по согласованной документации. При проверке обнаружилось, что подрядчик использовал другой утеплитель, кабель, покрытие либо комплектующие. Он объясняет замену отсутствием нужной марки и уверяет, что результат «не хуже». Заказчик видит нарушение и хочет удержать всю оплату. Прежде чем принимать такое решение, нужно установить, что именно было согласовано, как изменение влияет на результат и какой способ защиты соответствует реальной проблеме.
Самовольная замена не всегда означает необходимость снести всё выполненное. Но и удобное подрядчику слово «аналог» не отменяет договорные характеристики, требования безопасности и порядок изменения проекта. Юридический анализ помогает связать технический факт с требованием: устранить недостатки, уменьшить цену, возместить допустимые расходы, отказаться от договора при соответствующих основаниях или обосновать иную денежную защиту. Для бизнеса это возможность исправить результат и сохранить доказательства, не увеличивая потери непродуманными действиями.

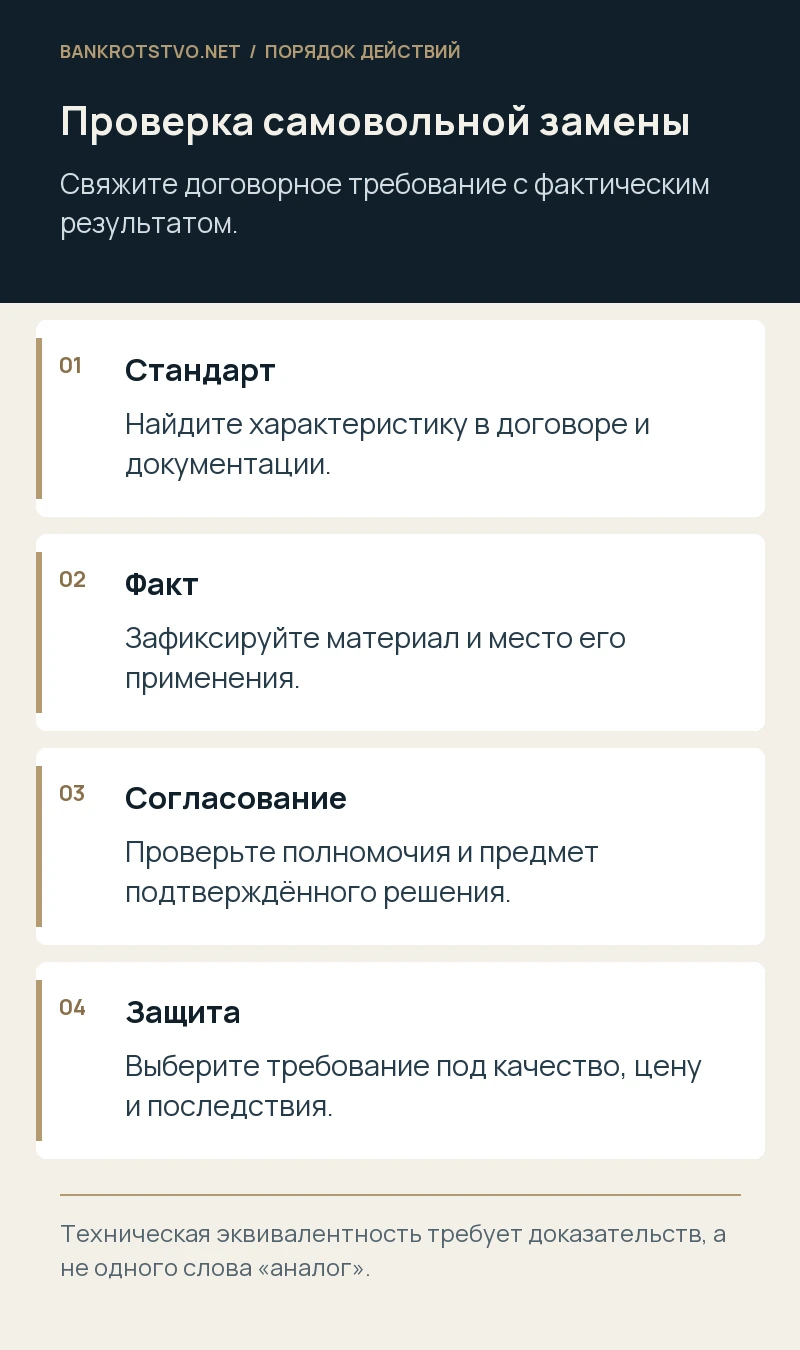

Сначала определите обязательную характеристику
Нужно найти источник требования к материалу: договор, спецификацию, техническое задание, проект, смету или согласованную рабочую документацию. Торговое наименование может обозначать строго выбранный продукт, пример допустимого решения либо характеристику с разрешённым эквивалентом. Эти варианты нельзя оценивать одинаково. Если документ допускает аналог, проверяют критерии эквивалентности и процедуру согласования. Если называет конкретный материал без такой возможности, заявление о похожих свойствах требует иного анализа.
Составляют перечень: предусмотрено, фактически применено, чем это подтверждается и в чём заключается отличие. Проверяют не только марку, но и назначение, класс, толщину, огнестойкость, совместимость, ресурс и другие значимые параметры. Юрист не определяет техническую эквивалентность на глаз: он помогает установить договорный стандарт и необходимые вопросы специалисту. Такая отправная точка позволяет избежать двух крайностей — объявить любой другой бренд браком или принять очевидное ухудшение только потому, что у материалов похожее название.
Проверьте, было ли изменение согласовано
Подрядчик может предъявить письмо инженера заказчика, отметку на чертеже или переписку в рабочем чате. Нужно выяснить, кто имел полномочия изменить условия, что именно согласовал и требовалась ли определённая форма. Допуск работника на объект не всегда означает право менять цену и техническое решение. Но компания также не должна игнорировать собственное подтверждённое поведение, если уполномоченные лица согласовали замену и поручили продолжать работу.
Проверяют порядок изменений в договоре, доверенности, приказы и историю документов. Согласование проектировщика может иметь техническое значение, но не всегда заменяет согласие заказчика на коммерческие последствия. Подпись строительного контроля тоже оценивают по полномочиям и содержанию записи. Полезно разделить три вопроса: допустимость технического решения, изменение договорного обязательства и изменение цены. Один ответ «согласовано» без указания предмета не раскрывает все три и способен создать новый спор уже после исправления результата.

Экономия подрядчика не равна праву менять объём и материалы
Статья 710 ГК РФ регулирует экономию при выполнении работы, но не даёт универсального разрешения уменьшить согласованный результат. Если подрядчик дешевле приобрёл именно предусмотренный материал и выполнил обязательство, вопрос может касаться допустимой экономии. Если же заменил проектное решение или исключил часть работы, разницу нельзя автоматически защищать одним словом «экономия». Нужно оценить содержание обязательства и фактическое исполнение.
Для заказчика важно не сводить расчёт к разнице между закупочными ценами двух материалов. Цена подряда включает не только покупку сырья, а способ денежной защиты зависит от нарушения. Возможны уменьшение цены, расходы на устранение, убытки или иное требование по конкретной ситуации. Подрядчик может иметь право сохранить выгоду от более эффективной закупки, но это отличается от оплаты невыполненного. Поэтому сначала устанавливают, что компания должна была получить, затем определяют юридическое основание и метод расчёта спорной суммы.
Для строительного объекта действуют дополнительные вопросы
При строительном подряде отдельно исследуют техническую документацию и правила её изменения. Статья 754 ГК РФ связывает ответственность с отступлениями и недостижением предусмотренных показателей; для мелких отступлений предусмотрена специальная оговорка при доказанном отсутствии влияния на качество. Нельзя переносить её на любое изменение только потому, что стоимость замены невелика. Дешёвый элемент может иметь решающее значение для безопасности или работы всего объекта.
Статья 744 ГК РФ регулирует определённые изменения документации, но не означает свободного одностороннего пересмотра подрядчиком проекта. При необходимости проверяют участие проектировщика, изменение рабочих решений, обязательные процедуры и документы о пригодности. Для государственного контракта дополнительно учитывают специальный закупочный режим: обычное соглашение сторон не всегда позволяет изменить предмет или характеристики. Здесь нужны отдельные выводы по конкретной закупке, а не универсальный совет подписать задним числом акт об «эквивалентной» замене.

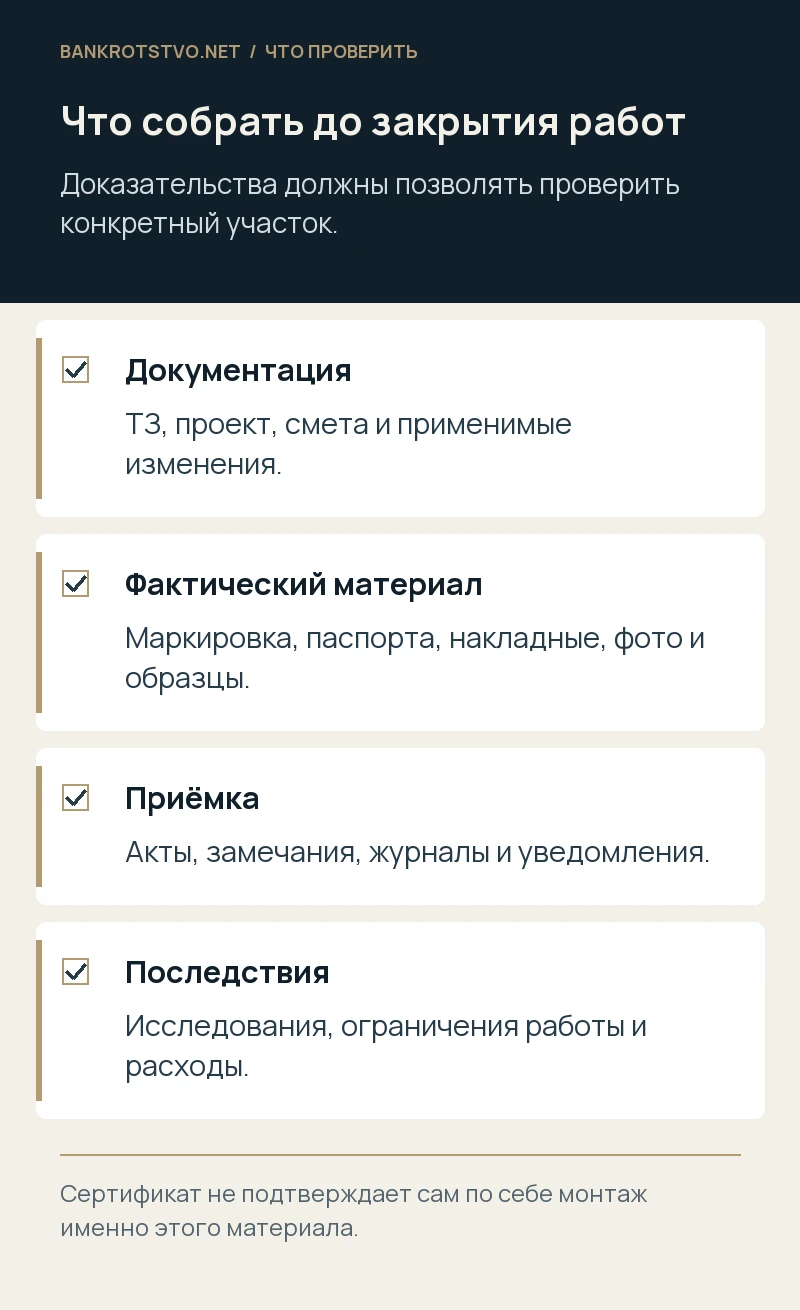

Зафиксируйте нарушение до закрытия конструкций
Когда материал скоро окажется под отделкой, в фундаменте или внутри оборудования, скорость фиксации особенно важна. Нужно пригласить подрядчика на осмотр, описать место, объём, маркировку и доступные документы. Фотографии лучше связывать с конкретным участком и датой, а не складывать в общую папку без пояснений. Если нужны образцы, их отбор и сохранность организуют так, чтобы позднее можно было установить происхождение и неизменность.
Полезны акты входного контроля, паспорта, сертификаты, накладные, журналы и исполнительная документация. Но сертификат на определённый продукт ещё не доказывает, что именно он смонтирован на объекте. И наоборот, отсутствие накладной у заказчика не подтверждает само по себе применение другого материала. Нужно сопоставлять разные источники. Если существует угроза безопасности, необходимые защитные меры принимают без ожидания идеального комплекта доказательств, одновременно фиксируя причины срочности. Правовая стратегия должна помогать безопасному решению, а не мешать ему.

Как подписанные акты влияют на защиту
Статья 720 ГК РФ предусматривает значение приёмки, оговорок и различия между явными и скрытыми недостатками. Поэтому акт без замечаний может осложнить ссылку на то, что обнаруживалось обычной проверкой. Но он не всегда закрывает вопрос о скрытом отступлении, которое стало известно позднее. Нельзя обещать одинаковый результат для видимой марки на открытом оборудовании и материала, закрытого внутри конструкции до доступной заказчику проверки.
Если акты уже подписаны, устанавливают, что именно принималось, какие документы были представлены и когда заказчик узнал о замене. Сохраняют уведомление подрядчику после обнаружения. Подрядчик может ссылаться на участие представителя заказчика в работах; нужно оценить его функции и реальную возможность выявления. Ошибка в приёмке не исправляется простым новым актом о несогласии. Позиция должна объяснять, почему требование сохраняется с учётом конкретного характера недостатка и предшествующего поведения компании.
Две условные ситуации с разными требованиями
В первом условном примере подрядчик применил кабель с характеристиками ниже согласованных для производственной нагрузки. Специалист подтверждает несоответствие и риск эксплуатации, замена технически возможна. Основное направление — фиксация, уведомление и требование привести результат в соответствие с оценкой разумного срока и необходимых защитных мер. Сравнение только стоимости закупки кабеля не решает проблему: заказчику нужен работоспособный и безопасный объект, а не символическая скидка.
Во втором условном примере подрядчик купил предусмотренный договором материал у другого поставщика дешевле, сохранив все согласованные характеристики и объём. Сам факт меньших фактических затрат не означает обязанности вернуть разницу, если договором не установлен иной порядок распределения экономии. В промежуточной ситуации, когда бренд иной, но характеристики спорны, требуется доказательственная оценка. Примеры условные: они не описывают результаты нашей практики и не заменяют исследования конкретного материала и договора.

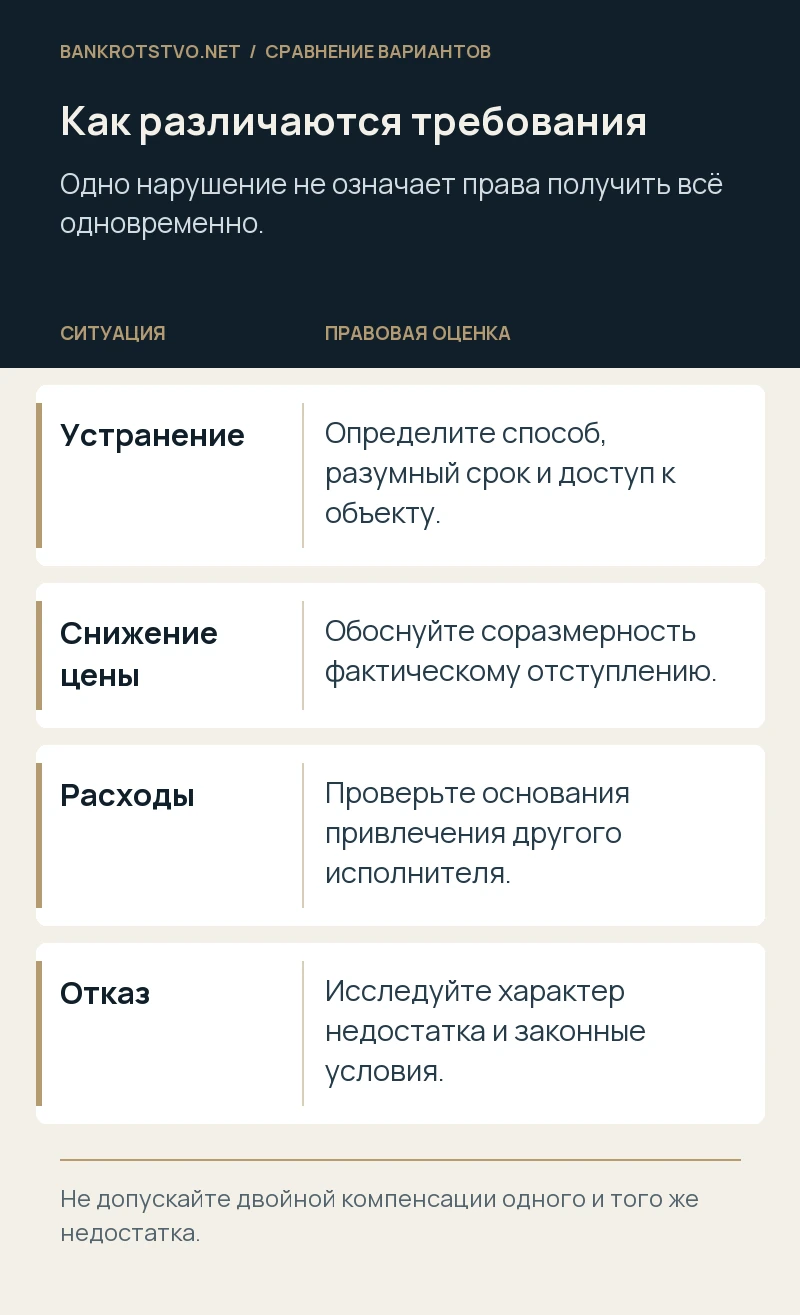

Выбирайте способ защиты под реальную проблему
Статья 723 ГК РФ предусматривает различные требования по недостаткам: устранение, соразмерное уменьшение цены и при установленных условиях возмещение расходов. Отказ от договора и убытки также связаны с предусмотренными основаниями, в том числе характером недостатков и неисполнением требования об устранении. Нельзя автоматически требовать обратно всю цену за результат, который используется и имеет ценность, лишь потому, что найдено любое отступление.
Сначала формулируют цель: безопасно эксплуатировать объект, получить обещанный ресурс, исправить отдельный участок или компенсировать допустимое ухудшение. Затем проверяют, какие варианты доступны и совместимы. Если заказчик требует уменьшить цену и одновременно полную стоимость замены того же недостатка, возникает риск двойной компенсации. Если устранение несоразмерно и не требуется для достижения договорного результата, нужно оценить альтернативу. Решение должно опираться на документы и техническую картину, а не на наиболее крупную сумму, которую можно написать в претензии.

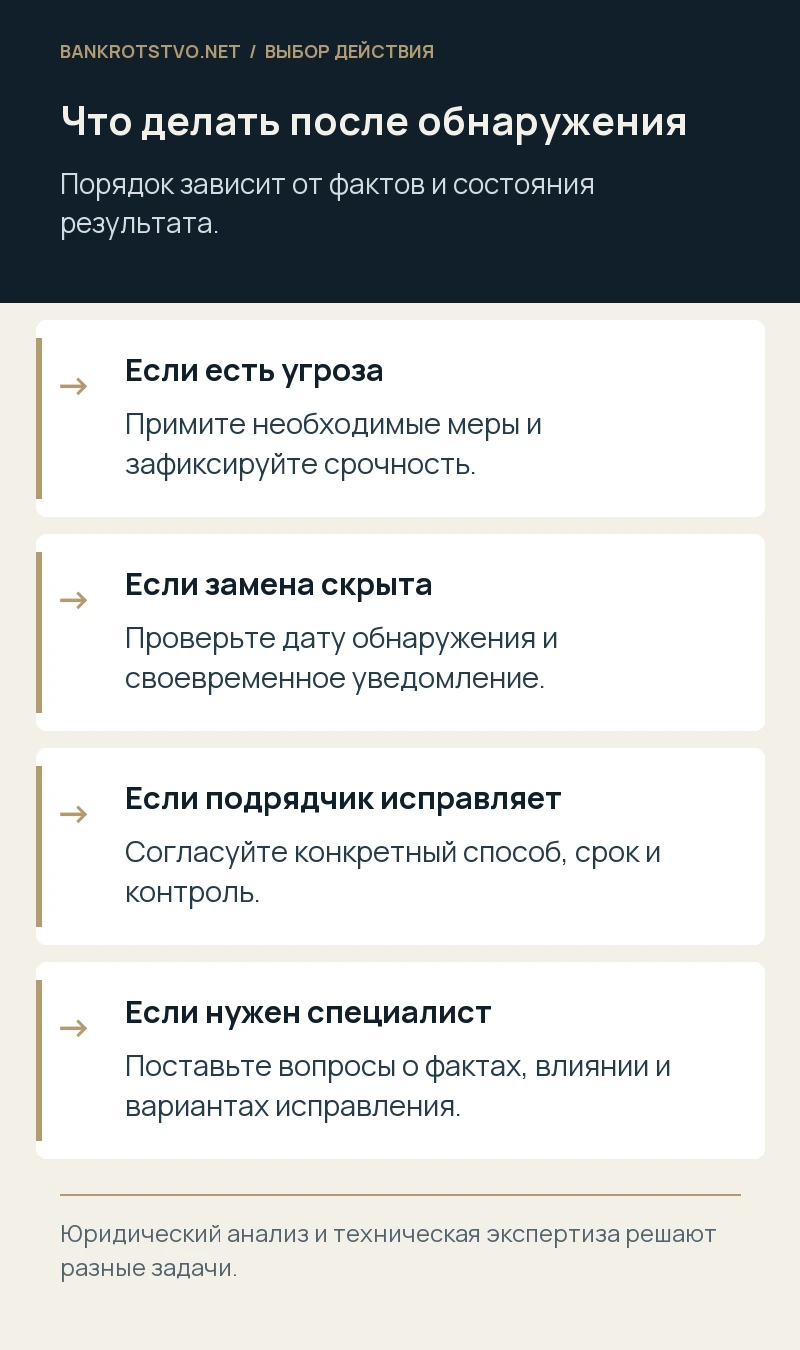

Можно ли привлечь другого подрядчика для исправления
Самостоятельное исправление может быть необходимо, но расходы не становятся автоматически долгом первого исполнителя. Проверяют договор, предъявленное требование, возможность первоначального подрядчика устранить нарушение и причины срочности. Статья 723 содержит специальные условия возмещения расходов; применимость иных оснований оценивается с учётом обстоятельств и поведения сторон. Поэтому до передачи объекта новому исполнителю желательно определить правовой механизм и сохранить возможность доказать исходный недостаток.
Первого подрядчика приглашают на осмотр и дают конкретный срок там, где это требуется и разумно. Если ждать опасно, фиксируют угрозу и необходимые немедленные меры. С новым исполнителем разделяют исправление прежнего нарушения и улучшение объекта сверх первоначального договора. Иначе в будущем сложно доказать, что вся новая смета относится к ответственности первого подрядчика. Документы о демонтаже, состоянии материалов, объёмах и фактических расходах должны сохранять проверяемую связь между первоначальным отступлением и стоимостью его устранения.
При исследовании экономии важно отделить изменение производителя от изменения характеристики. Договор мог допускать товар нескольких марок при заданных показателях, а смета использовать одну позицию только для расчёта цены. В другой ситуации конкретная система выбрана из-за совместимости с уже установленным оборудованием. Даже совпадение отдельных лабораторных показателей тогда не отвечает на весь договорный вопрос. Нужно объяснить, какую функцию выполняло условие и какие последствия вызвала замена в составе результата, а не только сравнить два паспорта продукции.
Если заказчик удерживает оплату, нужно отдельно определить основание и размер удержания. Наличие недостатка не всегда оправдывает неоплату всех этапов, включая бесспорно выполненные самостоятельные работы. В ответ на требование подрядчика полезно представить конкретные возражения, расчёт спорной части и документы о выбранном способе защиты. Это помогает избежать новой задолженности и санкций из-за слишком широкого отказа платить. Вместе с тем оплата бесспорной части должна быть оформлена так, чтобы не создавать ложного подтверждения полного надлежащего исполнения спорного участка.
Как рассчитать уменьшение цены и убытки
Метод зависит от выбранного требования и договора. Для уменьшения цены анализируют влияние отступления на стоимость результата и согласованные характеристики. Для расходов на исправление — необходимый объём и разумную стоимость работ. Для убытков от остановки производства — причинную связь, подтверждённые заказы, сохранённые расходы и меры уменьшения потерь. Одна разница между ценой проектного и фактически купленного материала не всегда отражает ущерб заказчика или надлежащий способ его компенсации.
Полезно построить несколько расчётов без смешения: стоимость приведения в соответствие, стоимость фактического результата, возможные сопутствующие потери. Если часть материала пригодна к повторному использованию или реализации, это учитывают по применимым правилам. Если заказчик получил улучшение при исправлении, отделяют его цену. Такой подход позволяет предметно обсуждать соглашение и формулировать вопросы эксперту. Юрист проверяет правовую структуру расчёта, а технические и стоимостные выводы должны опираться на надлежащие материалы и компетентное исследование.
Какие вопросы ставить перед специалистом
Исследование должно отвечать на фактические вопросы: какой материал применён, соответствует ли он согласованным характеристикам, влияет ли отличие на качество, безопасность, ресурс и пригодность результата. Если возможно исправление, нужны варианты, объём и последствия. Формулировка «виноват ли подрядчик» подменяет правовую оценку и не помогает установить необходимые факты. Также мало получить общий ответ «материал качественный», если договор требовал конкретный показатель, который не проверялся.
Для исследования предоставляют договорную документацию, применимые редакции проекта, сведения о фактическом исполнении и доступ к объекту. Если материалы отбирают после частичного демонтажа, фиксируют происхождение. В судебном споре учитывают процессуальный порядок назначения экспертизы и возможность сторон поставить вопросы. Мы помогаем юридически определить предмет доказывания, оценить документы и сформулировать задачи необходимого технического исследования. Правильное разграничение ролей повышает полезность результата для суда и управленческого решения компании.

Как проверить гарантийные сроки и давность
Гарантия, срок обнаружения недостатков и исковая давность — разные вопросы. Нужно установить характер работ, дату передачи, содержание гарантийного условия, момент выявления и уведомления подрядчика. Статья 722 ГК РФ регулирует гарантию качества, но не заменяет все нормы о сроках. Нельзя считать, что любое обращение в пределах гарантии автоматически делает своевременным будущий иск спустя неопределённое время. Для строительных и иных работ могут действовать разные правила, требующие отдельной проверки.
В рабочем календаре отмечают акты по этапам, ввод в эксплуатацию, первое проявление проблемы, осмотр и каждое требование. Если подрядчик признавал недостаток или выполнял ремонт, сохраняют документы и оценивают их юридическое значение. Переписка о переговорах не всегда меняет течение давности. При споре о скрытом отступлении особенно важно объяснить, когда компания реально могла узнать о нём. Такой календарь помогает выбрать срочное процессуальное действие до окончания срока, а не обсуждать только техническую сторону до утраты возможности защиты.
Что проверить в соглашении об устранении
Соглашение должно назвать конкретное отступление, способ исправления, материалы, сроки, контроль и последствия повторного нарушения. Важно определить доступ на объект, безопасность производства, документы после замены и распределение расходов. Формулировка «подрядчик обязуется устранить замечания» без перечня может оставить основной конфликт нерешённым: стороны будут по-разному понимать, что именно обещано. Если заказчик соглашается оставить материал за скидку, фиксируют основание, характеристики и пределы такого решения.
Нельзя подписывать подтверждение полного отсутствия претензий до завершения согласованного исправления, не оценив последствия. При нескольких недостатках соглашение не должно случайно закрывать неизвестные или нерассмотренные вопросы. Отдельно определяют судьбу удержанной оплаты, гарантий и расходов на контроль. Если подрядчик финансово нестабилен, обещание будущего ремонта оценивают с учётом реальной исполнимости и возможного обеспечения. Для заказчика важно получить работающий механизм, который можно проверить, а не документ с общим обещанием добросовестно закончить отношения.
Как действовать при угрозе банкротства подрядчика
Если исполнитель перестал отвечать, задерживает зарплату или участвует в многочисленных спорах, техническое обсуждение не должно заслонять юридические сроки и порядок предъявления требований. Проверяют сведения о процедурах, возможность получить документы и характер возникшего требования. Денежное взыскание, требование исполнить работу и участие в банкротстве могут требовать разных действий. Необходимо согласовать их, чтобы устранение недостатка или частичный платёж были правильно учтены в расчёте.
Заказчик также должен сохранить доказательства до завершения работ другой организацией. При отсутствии денег у подрядчика подтверждённое требование всё равно не гарантирует полного получения средств. Поэтому практический план может включать срочные меры по объекту, юридическую фиксацию и отдельную оценку экономической целесообразности взыскания. Обещание «всё компенсирует суд» здесь было бы неполным. Руководителю нужно понимать, какие расходы необходимы сейчас, что можно доказать и какое исполнение реально получить с учётом состояния контрагента.
С чего начать юридический разбор замены
Подготовьте договор, техническое задание, проектные изменения, сметы, акты и переписку о материале. Добавьте фото, документы о фактически применённой продукции, уведомления и доступные исследования. Кратко обозначьте, используется ли объект, есть ли риск безопасности и что компания хочет получить: исправление, скидку, возмещение расходов или прекращение отношений. Такой комплект позволяет сразу выбрать предмет проверки и не заказывать исследование, которое не ответит на значимый для спора вопрос.
Мы проводим юридический анализ подрядных документов и сопровождаем споры о самовольных отступлениях: проверяем согласование, приёмку, доступные требования и расчёт, помогаем сформулировать задачи технического исследования. Связаться можно через страницу контактов. После изучения материалов можно подготовить уведомление, претензию или судебную позицию и оценить варианты урегулирования. Вывод о существенности замены и требуемой сумме должен опираться на факты, а не только на различие названий материалов.
Нормы и судебные разъяснения
- ГК РФ, статья 710: экономия подрядчика
- ГК РФ, статья 720: приёмка и недостатки
- ГК РФ, статья 723: требования по качеству
- ГК РФ, статья 744: изменение технической документации
- ГК РФ, статья 754: ответственность при строительстве
- ГК РФ, статья 722: гарантия качества результата
- ГК РФ, статья 15: убытки
Материал подготовлен с учётом законодательства и разъяснений, доступных на 26 октября 2026 года.
